НОВОЕ В БЛОГАХ
rmm
Все относительно
rmm - 5 Ноября
rmm
О пребывании в психиатрической больнице N1
rmm - 5 Ноября
Sana
Back up!
Sana - 9 Августа
rmm
"Я стар и беден, и я груб
rmm - 26 Июня
rmm
У Вятки, или же Перми
rmm - 26 Июня
мирт
ДЕНЬ РОССИИ
мирт - 12 Июня
мирт
Рита Ельцова
мирт - 8 Июня
Pa-ha
Нейросети
Pa-ha - 7 Июня
мирт
Встречи
мирт - 5 Июня
мирт
день победы
мирт - 10 Мая
12 Августа 2014, 15:49, источник: cheremushki19.ru

Монтаж последнего гидроагрегата Саяно-Шушенской ГЭС подходит к завершающему этапу

Монтаж последнего гидроагрегата Саяно-Шушенской ГЭС подходит к завершающему этапу

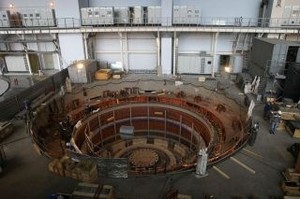

Специалисты, работающие над восстановлением и комплексной модернизацией Саяно-Шушенской ГЭС, завершили важную техническую операцию - монтаж обмотки статора гидроагрегата №2. Таким образом, работы на последнем восстанавливаемом гидроагрегате станции приближаются к завершающему этапу – установке на штатное место ротора генератора.

Гидроагрегат №2 – последний из восстанавливаемых агрегатов Саяно-Шушенской ГЭС. Именно его разрушение привело к развитию аварии 17 августа 2009 года. Этот агрегат получил наибольшие повреждения, затронувшие как оборудование, так и строительные конструкции. В ходе восстановительных работ разрушенные элементы были демонтированы. Спиральная камера турбины и отсасывающая труба не получили повреждений, и после тщательного обследования были признаны пригодными для дальнейшего использования.

Гидроагрегат включает в себя турбину (непосредственно взаимодействующую с водным потоком) и вырабатывающий электроэнергию генератор. На данный момент установлены на штатные места основные элементы новой турбины – рабочее колесо с валом, направляющий аппарат и крышка турбины.

На монтажной площадке машинного зала завершается сборка ротора генератора, ведется сборка подпятника и верхней крестовины. Завершены монтаж и наладка элегазового генераторного выключателя, ведутся работы по монтажу турбинного подшипника и вспомогательных систем. В ходе монтажа особое внимание уделяется качеству выполнения работ – на каждом промежуточном этапе оборудование гидроагрегата проходит полный спектр испытаний и обследований.

Все оборудование гидроагрегата является абсолютно новым и отвечает самым современным требованиям надежности и безопасности. Вопросам безопасности было уделено особое внимание, при разработке конструкции агрегата в полной мере учтены уроки аварии. Так, например, значительные изменения коснулись систем автоматического управления и защит агрегата. Для создания оптимального гидравлического режима работы турбины в отсасывающей трубе смонтированы специальные стабилизирующие ребра.

По окончании всех монтажных работ на гидроагрегате проведут полный комплекс пуско-наладочных испытаний, которые подтвердят его готовность к работе в сети под нагрузкой. Ввод в эксплуатацию гидроагрегата №2 с графиком восстановления станции состоится в конце 2014 года.

В результате Саяно-Шушенская ГЭС будет полностью оснащена абсолютно новым и современным оборудованием, обладающим улучшенными рабочими характеристиками и соответствующим всем требованиям надежности и безопасности. Срок службы новых агрегатов увеличен до 40 лет, при этом максимальный КПД гидротурбины составляет 96,6%. Изготовление и монтаж новых гидроагрегатов для Саяно-Шушенской ГЭС, включая шеф-монтаж и пуско-наладочные работы, ведёт ОАО «Силовые машины».
